• 最近访问:
发表于 2026-02-16 14:36:30 股吧网页版
“华龙一号”核电项目建设春节不停工
来源:科技日报

  春节期间,广东太平岭与陆丰核电项目建设现场依旧繁忙。中建二局承建的中广核太平岭核电3、4号机组核岛及陆丰核电5、6号机组常规岛工程正按计划稳步推进,2500余名建设者坚守施工一线,为我国具有完全自主知识产权的三代核电技术“华龙一号”连续建设提供有力保障。

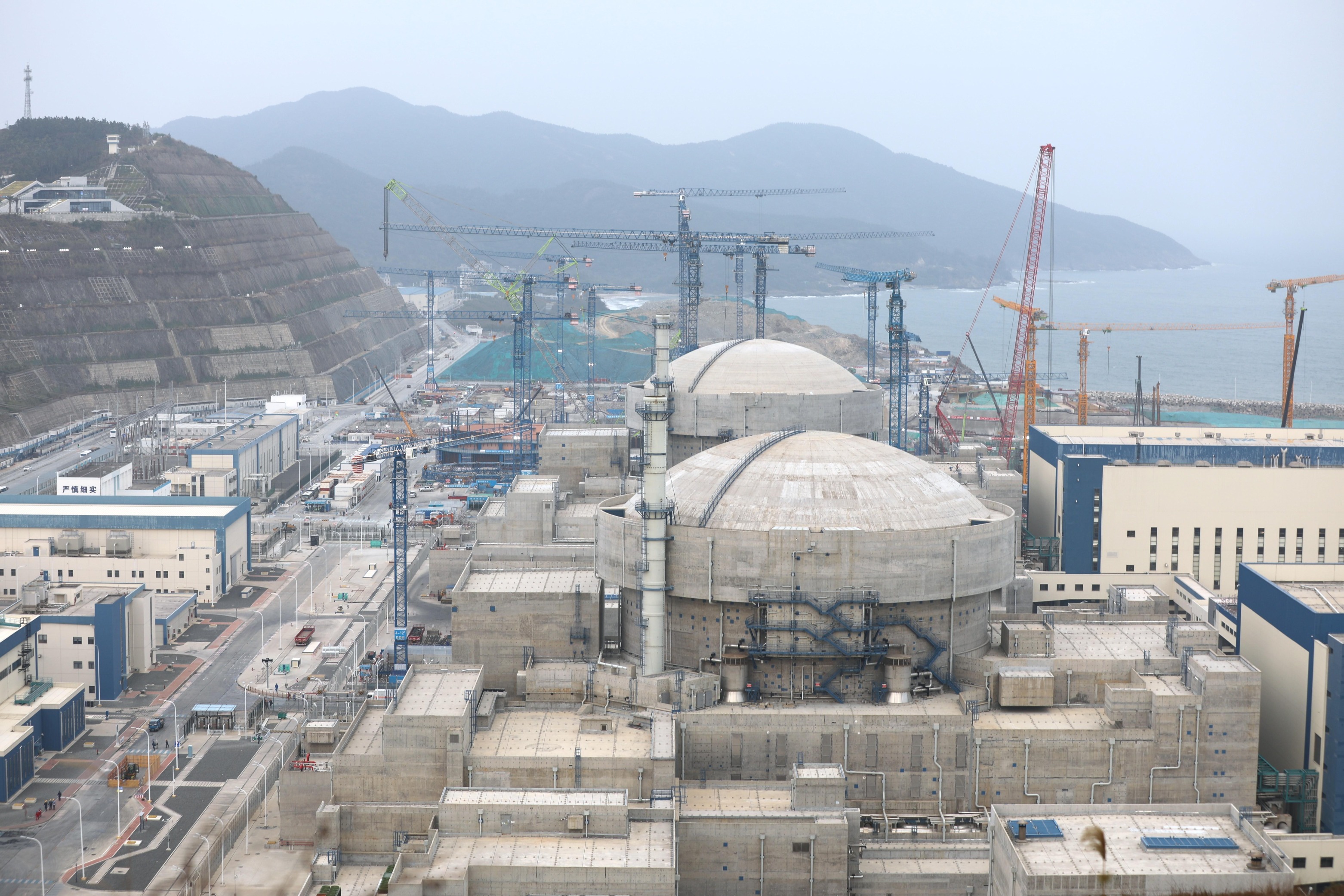

太平岭核电项目建设现场

  在太平岭核电项目现场,3号机组核岛已出地面,正在进行钢筋绑扎、模板支设及埋件安装等多工序立体作业。4号机组核岛已完成第一罐混凝土浇筑(FCD)前的核验准备。

  项目负责人杨华俊介绍,春节前夕,项目部将FCD前置工序细化为20余个专项检查项,涵盖钢筋间距、模板垂直度、预埋件定位等关键指标,并逐一复核、责任到人,力争实现节后浇筑“一次成优”。

  在安全管控方面,项目坚持每日风险预控早班会制度,对起重吊装、临时用电、高空作业等高风险环节开展拉网式排查,累计消除安全隐患20余项。施工现场实施分区管理,人员进出、材料运输及大型机械作业均实现全流程受控。

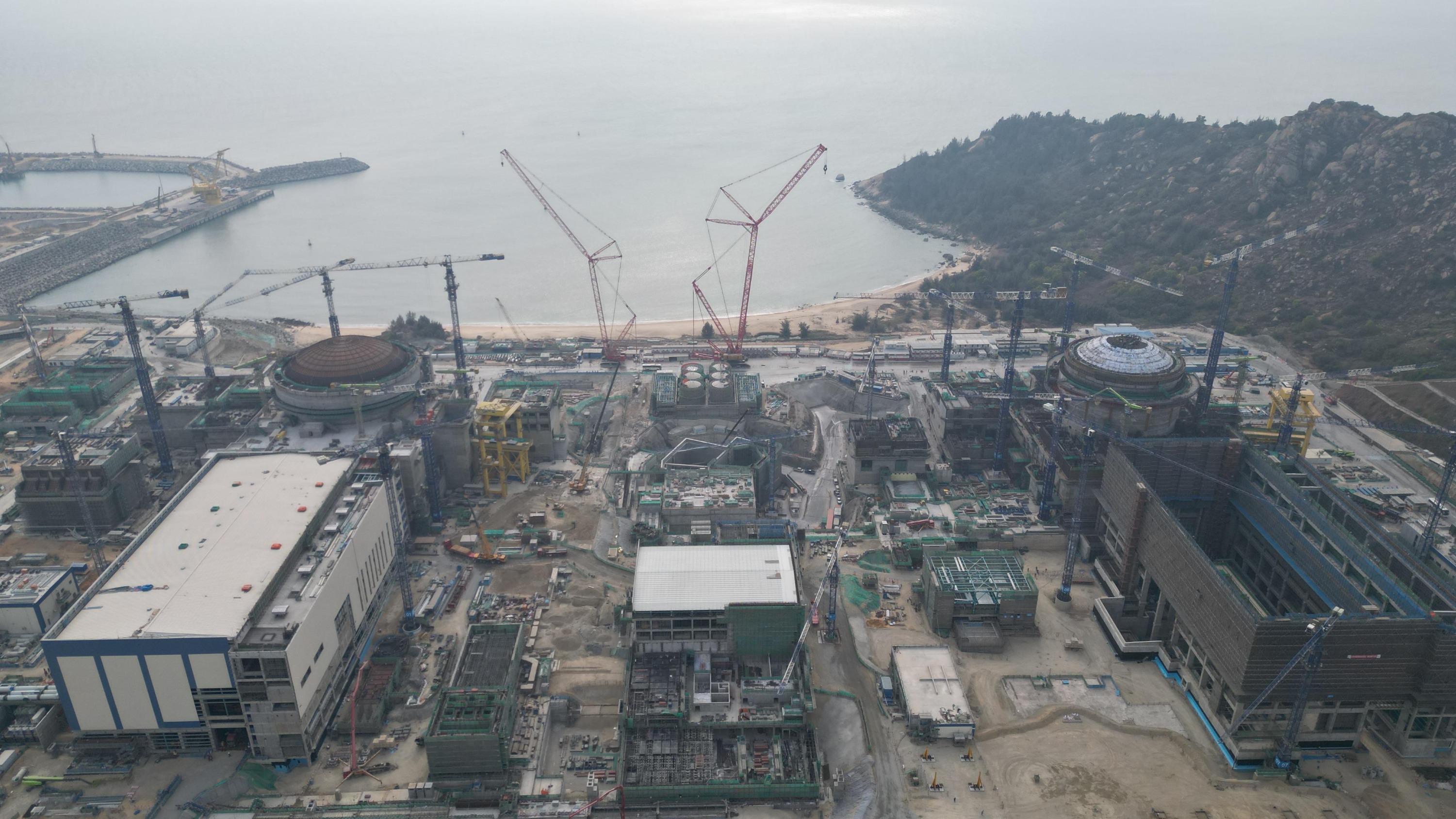

陆丰核电项目建设现场

  在相距约200公里的陆丰核电项目现场,5、6号机组常规岛工程建设已全面铺开。作为国内少有的“双三代”核电基地,该项目1000余名建设者春节期间连续作业,全力冲刺5号机组冷试目标。

  项目负责人汪光前表示,2025年以来,团队针对性应用9项先进建造技术及52项微创小改。其中,预制廊道模块批量化技术、气膜仓库模块等均为国内核电建设领域首次应用。通过将廊道由现浇优化为后场预制,有效缩短施工周期,提升建造效率。

  据悉,从大亚湾到碣石湾,我国核电建造能力持续提升。此次“华龙一号”多机组同步推进、连续施工,既体现核电建设队伍的专业素养,也为“十五五”核电发展开局起步奠定坚实基础。

  (受访单位供图)

郑重声明:用户在财富号/股吧/博客等社区发表的所有信息(包括但不限于文字、视频、音频、数据及图表)仅代表个人观点,与本网站立场无关,不对您构成任何投资建议,据此操作风险自担。请勿相信代客理财、免费荐股和炒股培训等宣传内容,远离非法证券活动。请勿添加发言用户的手机号码、公众号、微博、微信及QQ等信息,谨防上当受骗!
作者:您目前是匿名发表   登录 | 5秒注册 作者:,欢迎留言 退出发表新主题
温馨提示: 1.根据《证券法》规定,禁止编造、传播虚假信息或者误导性信息,扰乱证券市场;2.用户在本社区发表的所有资料、言论等仅代表个人观点,与本网站立场无关,不对您构成任何投资建议。用户应基于自己的独立判断,自行决定证券投资并承担相应风险。《东方财富社区管理规定》

扫一扫下载APP

扫一扫下载APP
信息网络传播视听节目许可证:0908328号 经营证券期货业务许可证编号:913101046312860336 违法和不良信息举报:021-34289898 举报邮箱:jubao@eastmoney.com
沪ICP证:沪B2-20070217 网站备案号:沪ICP备05006054号-11 沪公网安备 31010402000120号 版权所有:东方财富网 意见与建议:021-54509966/952500
