2025年12月18日,全球储能行业迎来里程碑时刻。据最新消息,由阳光电源(Sungrow)一体化交付的沙特7.8GWh储能项目已成功实现全容量并网。
该项目不仅是目前全球最大的储能项目,更一举创下了全球最快并网速度、全球最大构网技术应用项目等多项“全球之最”。这标志着中国储能企业在支撑全球电网安全、推动能源转型方面迈出了关键一步。
极速交付 刷新行业速度
回溯该项目的进程,效率惊人。早在2024年7月,阳光电源与沙特知名开发商AlGihaz正式签约,拿下这一超级大单。项目选址位于沙特阿拉伯的Najran、Madaya和Khamis Mushait三个关键区域。
从下单生产到出厂发货,阳光电源仅用时58天;设备抵达现场后,仅用40天便完成了大规模的现场调试与并网工作。这种“中国速度”不仅展现了阳光电源强大的智能制造与供应链能力,也体现了其全球化销服体系的高效协同。
核心技术 PowerTitan2.0与构网技术
本次项目部署了1500余套阳光电源最新的PowerTitan2.0液冷储能系统。该系统采用了AC存储一体化设计(交直流一体),具备以下显著优势:
极致高效:能量密度极高,帮助客户节省了高达55%的用地面积。

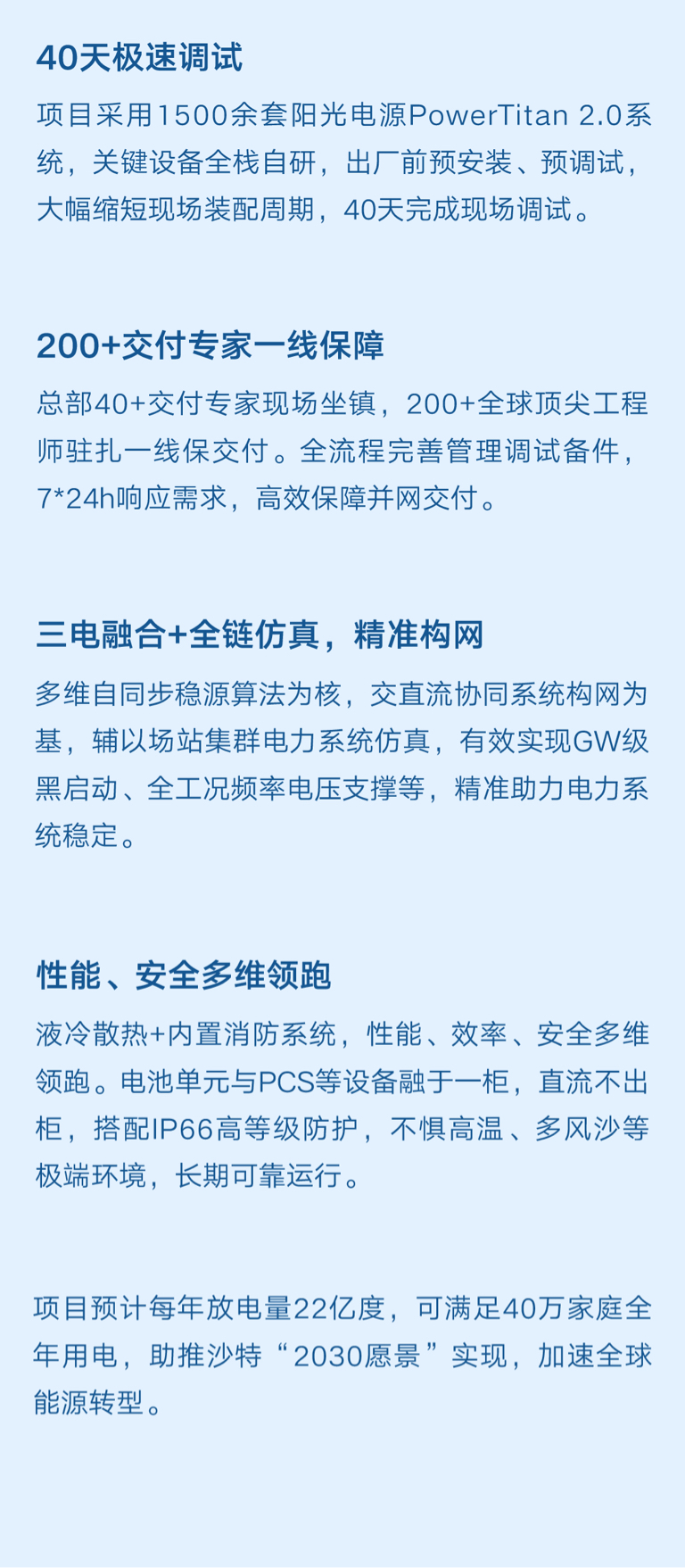

极简安装:设备在出厂前已完成预安装、预调试,实现“到站即并网”,大幅缩短了现场施工周期。
安全可靠:采用液冷温控技术,适应中东地区极端高温与沙尘环境。
尤为值得关注的是,该项目是“全球最大的构网技术(Grid-Forming)应用项目。在弱电网或无电网地区,构网型储能能够主动构建电压频率,相当于“移动充电宝”,为电网提供强有力的惯量支撑和黑启动能力。这将有效解决沙特光伏大规模接入带来的电网波动问题,极大提高当地电网的稳定性与可靠性。
能量与愿景 点亮40万户家庭
作为沙特“2030愿景”框架下的重要能源支撑项目,该储能电站并网后将产生巨大的社会效益。
发电量:预计每年放电量高达22亿度(2.2 TWh)。
覆盖范围:可满足当地40万家庭全年的用电需求。
这一超级工程不仅缓解了沙特夏季用电高峰期的紧张局面,更通过削峰填谷,助力沙特实现其可再生能源装机目标,加速全球能源转型的进程。

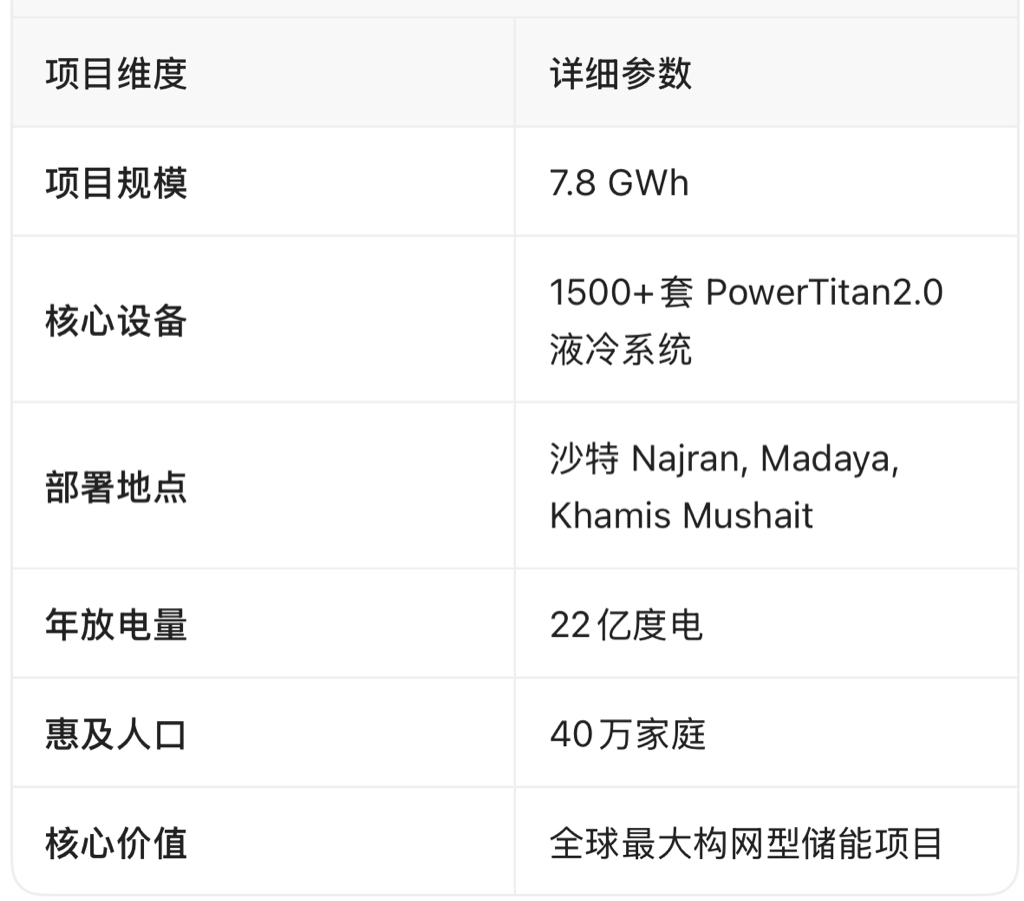

项目关键数据一览

崖峰投研观点:
阳光电源此次在沙特的成功并网,是中国储能技术“走出去”的典范。在中东这片储能新热土上,中国企业正凭借技术创新与系统集成能力,从单纯的设备供应商转变为能源转型的“全方位合作伙伴”。随着构网技术的规模化应用,全球储能行业也将从“跟网”时代迈向更高级的“构网”时代。
